中核建設集團施工總包的三門核電2#機組核島筏基混凝土澆注時間刷新記錄

放大字體  縮小字體 發布日期:2009-12-21  來源:中國混凝土網  作者:中國核工業建設集團公司
核心提示:中核建設集團施工總包的三門核電2#機組核島筏基混凝土澆注時間刷新記錄

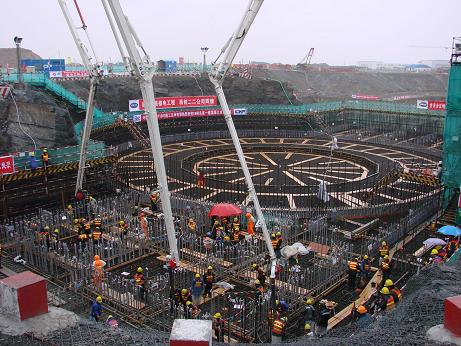

  12月17日3時56分,由中核建設集團五公司承擔施工總承包的浙江三門核電站2#機組核島筏基混凝土澆注任務順利完成,在保證安全和質量的前提下,先后澆注混凝土5156m3,歷時42小時18分,創造了AP1000核島底板澆注時間新記錄。

  核島底板混凝土澆注質量對于核電站建設的整體質量和建成后的長期安全運行具有重要作用。掌握并高質量使用核島筏基大體積混凝土澆注技術,將對我國未來先進核電站的規模化、批量化建設奠定重要的技術基礎。同時也為建立AP1000核島底版混凝土澆注標準性文件奠定了堅實的基礎。中核建設集團成員單位五公司和二二公司協同業主、總包、現場管理機構等單位在充分借鑒先期開工的三門核電站一號機組、海陽核電站一號機組成功澆注核島筏基混凝土經驗的基礎上,制定了2號機組混凝土澆注的項目管理程序和專項施工計劃,在整個前期準備工作中,成功地實現了安全、質量和進度等方面的有效控制;參照國際先進的工程建設管理模式,現場建立了完善的HSE管理體系,嚴格貫徹安全零事故的理念,職業健康、安全和環境方面均得到良好控制,未發生任何安全事故。

  此次澆注繼續采用我國在世界上率先掌握的大體積混凝土一次性整體澆注技術,并進行了一系列改進:核島底板表面增加了混凝土抗裂鋼筋;混凝土配合比進行了優化;在混凝土表面覆蓋薄膜保濕養護;在溫差變化大和外部約束大的部位設置溫度應力監測點;在本次混凝土澆筑期間,安排兩班人員,24小時對道路進行維護,以保證混凝土的供應速度。混凝土澆筑完成后,將需對整個底板進行歷時一個月的養護。



[ 資訊搜索 ]  [ 加入收藏 ]  [ 告訴好友 ]  [ 打印本文 ]  [ 違規舉報 ]  [ 關閉窗口 ]


0條 [查看全部]  相關評論


推薦企業

?2006-2016 混凝土網版權所有

地址:上海市楊浦區國康路100號國際設計中心12樓 服務熱線:021-65983162

備案號: 滬ICP備09002744號-2 技術支持:上海砼網信息科技有限公司

滬公網安備 31011002000482號

主站蜘蛛池模板: 古蔺县| 上思县| 普安县| 娱乐| 三穗县| 永济市| 屯门区| 广西| 宣汉县| 墨竹工卡县| 延寿县| 玉树县| 和林格尔县| 漯河市| 察雅县| 普兰县| 刚察县| 南和县| 和林格尔县| 石柱| 阳城县| 清徐县| 北宁市| 深水埗区| 将乐县| 缙云县| 神池县| 丽江市| 怀集县| 湘阴县| 金华市| 饶河县| 杭锦旗| 岳普湖县| 酒泉市| 云浮市| 兴宁市| 高平市| 保靖县| 舟山市| 榕江县|
