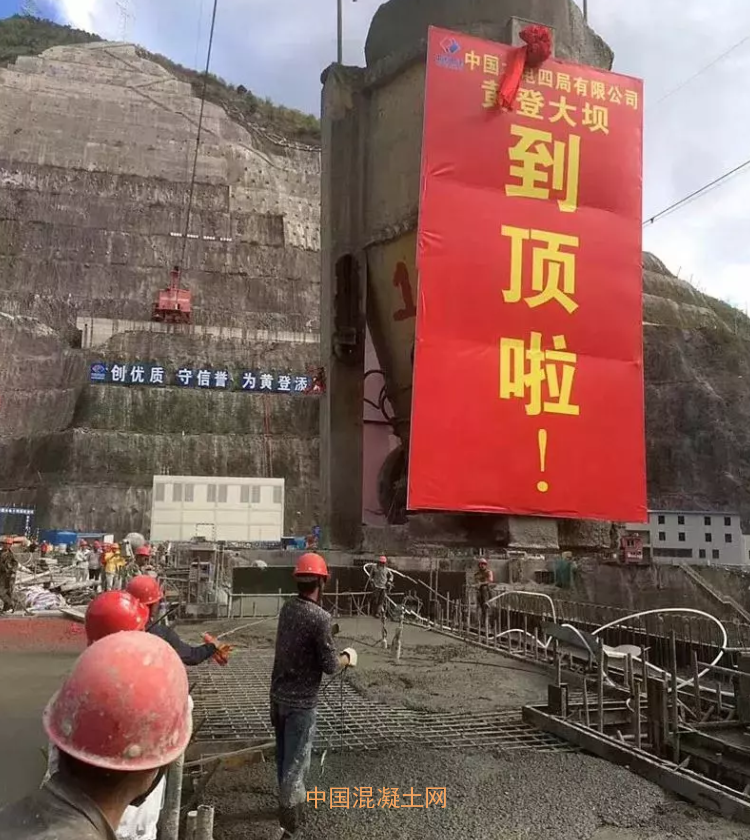

4月11日16時,黃登水電站大壩壩頂人潮涌動,伴隨著煙花爆竹和建設者們的歡呼聲,12號壩段最后一罐常態混凝土徐徐入倉,這標志著在建世界最高碾壓混凝土重力壩黃登水電站大壩全線封頂。
主壩最后一倉澆筑現場
黃登水電站位于云南省蘭坪縣境內,采用堤壩式開發,是瀾滄江上游古水至苗尾河段水電梯級開發方案的第五級水電站,以發電為主,兼有防洪、灌溉、供水和旅游綜合效益的大型水利水電工程。電站總裝機190萬千瓦,年發電量86.29億千瓦時。黃登水電站屬Ⅰ等大(1)型工程,水庫正常蓄水位EL.1619米,相對庫容15.49億立方米;最大壩高203米,壩頂長度464米,大壩共分20個壩段,由左右岸非溢流壩段、溢流表孔及泄洪放空底孔壩段、轉折壩段、進水口壩段組成。首倉混凝土于2015年4月開始澆筑,大壩全線封頂最后一倉混凝土于2018年4月11日收倉,共歷時36個月,共澆筑混凝土321.37萬立方米。

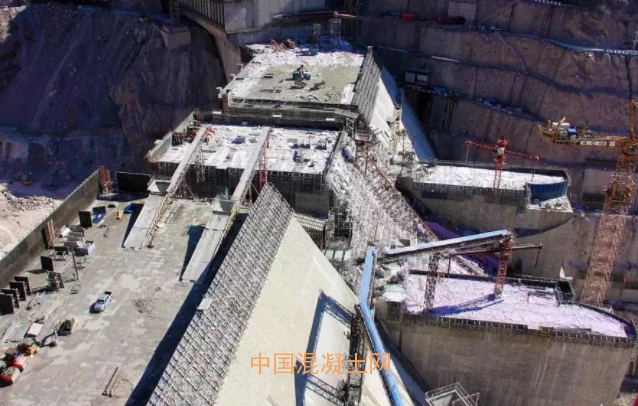

施工中的電站主壩
結合黃登水電站施工條件,混凝土澆筑采用自卸車運輸直接入倉、倉內滿管+自卸車運輸入倉、皮帶機+滿管入倉等入倉方式;黃登監理中心在倉號驗收過程中嚴格執行“清單化”管理,澆筑過程中根據外界施工環境通過試驗優化混凝土配合比,通過對比試驗確定混凝土最佳“沖毛時間”,在碾壓混凝土6米升層中克服了壩體混凝土內部溫度超標、入倉強度低及層間覆蓋時間長等困難,總結了豐富的工作經驗。
在整個工程建設管理中,西北院黃登監理中心領導落實、全員參與、嚴格落實工作崗位職責制,組織召開內部會、協調會、專題討論會及設立咨詢專家組,匯集聰明才智,能夠更好的對工程質量及安全做到事前、事中和事后有效控制,以“管住過程,守住標準,熱情服務,奉獻精品”的理念為指引,確保工程施工質量,在歷次質量監督中得到專家組好評。
全線封頂的電站主壩
黃登水電站順利封頂,為實現壩頂門機軌道安裝、首臺機組發電等工作提供了奠定的基礎。
