3月20日,中國水電七局承建的觀音巖水電站C5標(廠房)工程,經過50天緊張施工,順利實現1號~3號機組基礎混凝土墊層封底,實現預定目標。
觀音巖水電站安裝5臺單機60萬千瓦機組,總容量300萬千瓦。因開挖工程交面滯后4個月,但預定工期不變。員工們克服基巖破碎、溶蝕切割、大量的地下水涌出、抽水揚程高、基礎清理難度大等進行欠挖處理。項目班子成員現場辦公,職能部門跟班督促檢查,加強工程質量、安全措施。
施工中,員工們用沙袋阻水,抽水引槽,安裝4臺大功率抽水機晝夜抽水。拌和、機械、基礎等工區相互協調配合,加大清理力度,對深四五米以上的清理一倉,澆筑一倉,工程始終處于受控狀態,業主、監理給予好評。

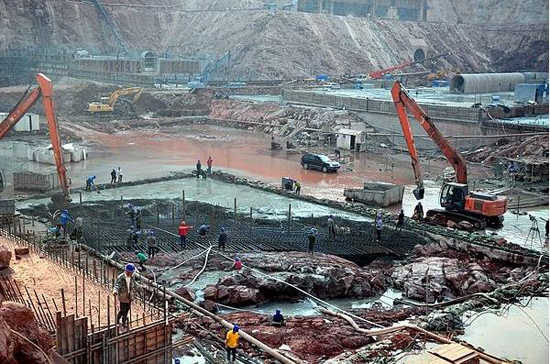

觀音巖電站最后一倉混凝土施工
