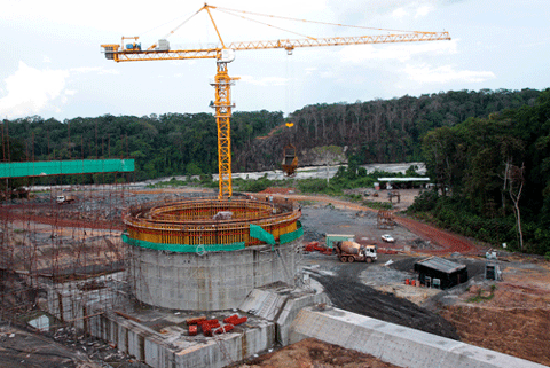

10月29日,加蓬布巴哈水電站調壓塔井筒段第一倉混凝土開始施工。
布巴哈水電站調壓塔高度為104.4米,混凝土量共26511 立方米,鋼筋制安總量1843.865噸。調壓塔混凝土是施工的重點、難點及險點。為確保混凝土質量要滿足防滲要求,項目部組織了2次施工技術討論會,決 定塔基部位用加蓬水泥施工,井筒段用在利伯維爾采購的中國水泥施工,在井筒段設置環向冷卻水管,運用定型模板每3米安裝環向鍵槽,每3米安裝環向鋼板止 水。另外,鋼筋安裝工作量大,鋼筋安裝最多的一倉達到97.7噸。為滿足鋼筋制安要求,項目部進行了試驗,明確了鋼筋安裝時的技術要求。鋼筋下料及加工要 控制好,安裝時要按順序進行,搭接長度要按技術要求進行搭接,鋼筋安裝完成后要對倉位的各種連接套筒型號進行數量統計,試驗室要對鋼筋連接套筒進行試驗取 樣。為確保高空作業安全,安全環保部制定了相應的安全措施。塔機起吊重量嚴格按設計重量起吊,塔機運行固定專用的對講機頻道,固定專人進行塔機運行及指 揮,供電設備固定專用的發電機。井筒內、外側臨空面采用密目安全網完全封閉,并隨著井筒的升高向上延伸,有效預防高處墜落事故。
