7月31日,在緬甸密松水電站180混凝土系統施工現場,挖掘機繁忙,車輛穿梭,至此4.92億元的混凝土生產系統標段拉開了施工序幕。公司副總經理、密松項目部總經理徐銀林親臨現場指揮。

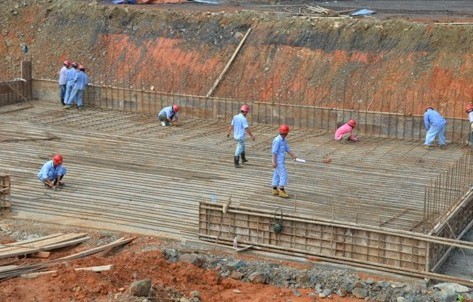

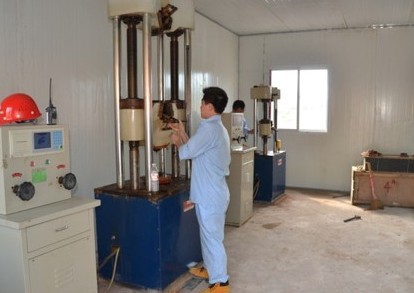

截至8月2日下午,拌和樓基礎墊層已澆筑完畢,鋼筋混凝土基礎層四周模板完成,進入鋼筋安裝階段。相關的試驗設備抗拉機、抗壓機及養護等設備已安裝就位,養護室、值班室等建設完畢。
180混凝土生產系統位于水電站1號埡口下游蘭家坡施工區,明渠下游左岸高程180米平臺,系統場地規劃占地面積4萬平方米,系統按照每月7.9萬立方米混凝土生產能力設計,其中碾壓混凝土月生產3. 4萬立方米,配置一座4x3.0立方米自落式拌和樓及其他配套設施,常態混凝土每小時生產能力240立方米,碾壓混凝土每小時生產能力220立方米,預冷混凝土每小時生產能力150立方米。
蘭家坡180混凝土系統主要包括臨建、金結、制冷、附屬等部分,設備全部由公司協調從國內轉移到緬甸密松安裝,目前設備轉移報關正在抓緊進行中。按照施工總進度網絡計劃,從今年5月份至明年2月份總工期10個月,但因緬甸內戰交通中斷,需要的物資、設備、材料、人員無法按時轉移進場,嚴重影響了施工工期。目前,項目部正在利用戰爭間隙,積極與業主協調溝通組織物資、設備、材料、人員進場趕工期。
截至8月2日下午,拌和樓基礎墊層已澆筑完畢,鋼筋混凝土基礎層四周模板完成,進入鋼筋安裝階段。相關的試驗設備抗拉機、抗壓機及養護等設備已安裝就位,養護室、值班室等建設完畢。
180混凝土生產系統位于水電站1號埡口下游蘭家坡施工區,明渠下游左岸高程180米平臺,系統場地規劃占地面積4萬平方米,系統按照每月7.9萬立方米混凝土生產能力設計,其中碾壓混凝土月生產3. 4萬立方米,配置一座4x3.0立方米自落式拌和樓及其他配套設施,常態混凝土每小時生產能力240立方米,碾壓混凝土每小時生產能力220立方米,預冷混凝土每小時生產能力150立方米。
蘭家坡180混凝土系統主要包括臨建、金結、制冷、附屬等部分,設備全部由公司協調從國內轉移到緬甸密松安裝,目前設備轉移報關正在抓緊進行中。按照施工總進度網絡計劃,從今年5月份至明年2月份總工期10個月,但因緬甸內戰交通中斷,需要的物資、設備、材料、人員無法按時轉移進場,嚴重影響了施工工期。目前,項目部正在利用戰爭間隙,積極與業主協調溝通組織物資、設備、材料、人員進場趕工期。
