中國混凝土網
當前位置: 首頁 » 技術 » 應用技術 » 正文

現澆混凝土DBF 空心薄壁管樓板施工技術

放大字體  縮小字體 發布日期:2008-07-29  來源:中國混凝土網  作者:郝亮亮 白正仙
核心提示:現澆混凝土DBF 空心薄壁管樓板施工技術

摘 要:簡述了現澆空心樓板技術的應用特點,結合工程實例,詳細論述了現澆空心樓板的施工過程及質量控制要點,提供了有效解決空心管及鋼筋整體上浮等難題的技術措施,以杜絕工程隱患。

關鍵詞:現澆空心樓板,空心管,鋪設,混凝土澆筑

中圖分類號: TU756. 44 文獻標識碼:A

  現澆空心樓板技術是利用預制空心樓板的概念,將空心圓管埋入混凝土板中,按一定方向排列、現場澆筑成型,使原實心混凝土板變成空心板。現澆空心板結構空心成孔技術中,國外應用最多的是金屬螺旋管,該產品采用優質低碳鋼鋼帶經軋波,卷管成型、咬口、切斷等工序制成。國內一般采用BDF 管、GBF 金屬螺旋管、玻璃鋼管、PVC 管等或用礦石粉加膠結材料澆筑的薄壁盒等。現澆混凝土空心無梁樓蓋與普通梁板結構比較,具有的優點:實行平板施工,省去梁支模工序,加快了施工進度;提高了樓層凈高,有利于室內房間的自由分隔;隔聲、保溫、隔熱效果好,符合當前夏熱冬冷地區的節能設計要求;降低綜合造價。降低了樓板鋼筋混凝土的總用量,減輕了自重,可相應減少豎向結構及基礎的荷載,可降低建筑總造價10 %左右。空心管在澆筑過程中容易上浮,如果沒有有效的固定措施,容易造成空心管及鋼筋網片的整體上浮;混凝土澆筑困難。

1  工程實例

  某小學教學樓,建筑面積4 920 m2 ,框架結構。單個教室跨度為8. 7 m ×7. 8 m ,采用250 mm 厚DBF 高強薄壁管現澆混凝土樓板。本工程的施工難點如下:

  1) 空心管固定難度大:每根空心管都要做到左右、上下位置的控制,保證肋的設計尺寸及空心管的位置。

  2) 鋼筋綁扎困難較大:空心管中間肋寬僅為50 mm ,肋間上鐵為2<8 下鐵為2<16 ,上下鐵之間有一排<6 @200 的拉結鉤。由于鋼筋綁扎與空心管布置必須交替同時進行,且截面尺寸過小,造成工種之間近距離交叉作業并且鋼筋綁扎困難較大。

  3) 混凝土澆筑難度大。由于鋼筋較密、肋間梁間空隙較小,保證混凝土的密實有一定困難。芯管下方混凝土難以振搗密實,易形成蜂窩、麻面、孔洞等缺陷。混凝土澆筑時易造成芯管上浮帶動板筋位移,導致板下鋼筋保護層偏大。因此必須控制鋼筋整體上浮。但其壁薄、空心,在施工時要采取必要的措施,防止上浮,保證工程質量。

2  施工程序及質量控制要點

2. 1  空心樓板施工工序

  分檔彈線→綁扎底鐵→固定下層鋼筋→預埋水電管線→擺放空心管、綁扎管間的肋筋及馬凳安放同時交叉進行→綁扎上鐵→控制管上浮的鉛絲固定→鋼筋隱檢→混凝土進場驗收→澆筑→振搗→養護。

2. 2  施工中的質量控制要點

2. 2. 1  鋼筋整體上浮控制

  下鐵綁扎完成后,墊好塑料墊塊,間距800 mm ,梅花形分布,同位置必須放置兩塊。為了防止下層鋼筋在澆筑混凝土的過程中上浮,用鐵釘將下層鋼筋與頂板模板固定。固定點間距800 mm ,并與塑料墊塊位置相臨,每個固定點用2 根4 寸鐵釘釘入模板龍骨,將下層鋼筋盤牢。

2. 2. 2  預埋水電管線

  鋪管時如遇垂直于管方向的電線管,應選用短DBF 管,給電線管留出不大于100 mm 的通道。對于直徑較大并且比較集中的水專業預留洞可以通過洽商來重新布置空心管(見圖1 ,圖2) 。

2. 2. 3  空心管抗浮固定、管間肋筋綁扎及馬凳筋安放

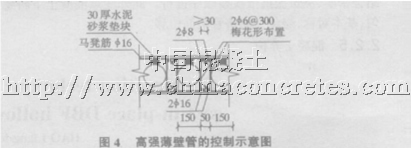

  按照管的排放圖鋪設空心管及馬凳筋,鋪管與綁扎肋筋同時進行,從一側依次鋪設安裝。DBF 高強薄壁管的左右上下控制如圖3 ,圖4 所示。

  1) 空心管左右固定:拉鉤要與管壁緊貼,起到控制薄壁管左右位置的作用,為了防止拉鉤轉動,一側加設短鋼筋用綁絲與上層鋼筋網片綁扎牢固。

  2) 空心管上下固定:馬凳采用<16 鋼筋,控制上下層鋼筋網片,兼做空心管抗浮筋2 m 長空心管上方布置兩道馬凳筋,1 m 長空心管上方布置一道馬凳筋,加設30 厚墊塊,防止空心管上浮,有效控制空心管在空心樓板中的上下位置。

2. 2. 4  混凝土澆筑

  混凝土澆筑要求混凝土坍落度為170 mm ±10 mm ,混凝土石子最大粒徑為16 mm。空心板混凝土的澆筑方向是從板兩端基本對稱均勻下料,布料時應順著管間的空隙。混凝土的澆筑分兩層進行,第一層澆筑時應先澆筑至DBF 管的中上部,用Φ30 振搗棒振搗,使混凝土流淌到空心管的底部,空心管在混凝土的浮力作用下上浮到規定位置,個別管沒有浮到位的可人工調整。待管全部到位后,再大面積澆筑上部分的混凝土,必須均勻布料,以防止頂板模板超荷載下沉。頂板第二層澆筑混凝土采用平板振動器振搗,平板振動器縱橫使用均可,壓邊3 cm~5 cm ,表面呈水平漿為宜。振搗時要求一板接一板,不得有漏振,平板振搗器要勻速移動,振搗不少于兩遍。接縫澆筑間隔時間不超過2 h ,使其結合密實,澆筑振搗依次按順序進行。此外注意混凝土下料要均勻,基本對稱,避免一側擠管鋼筋位移。

2. 2. 5  混凝土養護

  在混凝土澆筑收面完成后,開始用塑料膜覆蓋12 h 后,澆水養護,保持混凝土濕潤至少7 d。混凝土強度達到設計強度100 %后才允許拆模。

3  抗浮鐵釘處理

  頂板拆模后,原來固定底層鋼筋的鐵釘暴露在頂板外,需要把鐵釘齊頂板折斷,并且涂上防銹漆做防腐處理。

4  結語

  現澆空心樓板廣泛應用于大跨度結構體系中,在空心板的混凝土澆筑過程中,容易出現空心管及鋼筋網片上浮、混凝土澆筑不密實等情況,只有采取有效的技術措施,才能保證工程質量,杜絕工程隱患,保證工程使用者的生命財產安全。

參考文獻:

  [1 ] GB 5020422002 ,混凝土結構工程施工質量驗收規范[ S] .

  [2 ]CECS 175∶2004 ,現澆混凝土空心樓蓋結構技術規程[ S] .

  [3 ]虞立新,薛世旁. 現澆空心無梁樓蓋( GBF 管) 施工技術[J ] . 西部探礦工程,2005 ,111 (sup) :3162317.

  [4 ]陳 霞. DBF 薄壁管在工程中的應用[J ] . 建筑技術,2005 (9) :59261.
